七氟丙烷系统施工计划(无管网+有管网)

宣布时间:2017-05-16    点击次数:1262

无管网七氟丙烷系统施工计划

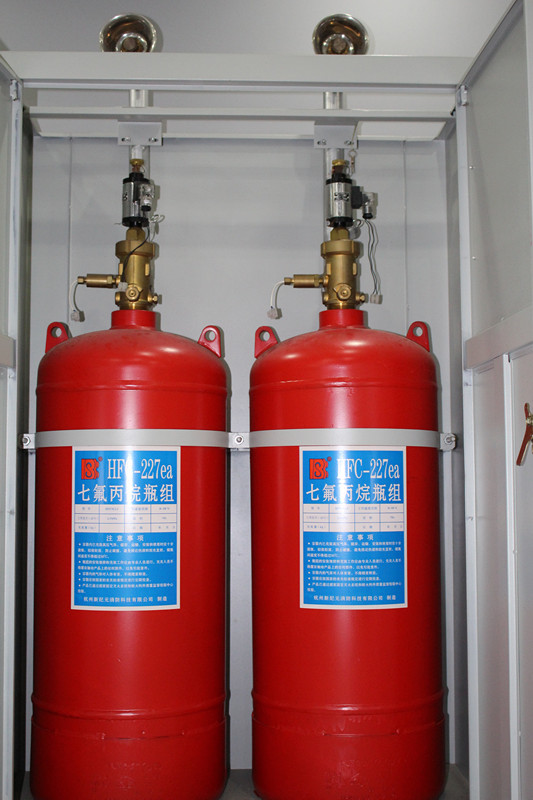

柜式七氟丙烷系统















   柜式七氟丙烷系统装置



  1.1柜式七氟丙烷装置



  装置前必需认真阅读装置有关的说明书,, ,, ,,熟悉工程设计计划。。。确保本灭火装置安排与设计图纸相符,, ,, ,,各部件齐全且切合设计要求。。。



  1.1.1将柜体安排在防护区气体灭火设计图纸所标识位置,, ,, ,,只管使柜体背部装置在防护区靠墙位置,, ,, ,,单台时应将喷嘴基本瞄准重点;;;;ぷ氨福, ,, ,,多台时应匀称漫衍,, ,, ,,并包管柜体平稳无晃动和倾斜。。。



  1.1.2将灭火剂瓶组搬进柜子中央,, ,, ,,正面(喷字面)向外,, ,, ,,并用抱箍和七字钩牢靠在柜体上,, ,, ,,注重不要压坏柜体。。。若是双瓶组,, ,, ,,将自动储瓶用抱箍牢靠在柜内右边,, ,, ,,然后在左边牢靠好从动储瓶。。。



  1.1.3将喷嘴装置在柜体上部喷嘴孔,, ,, ,,喷射偏向朝柜外,, ,, ,,内部用紧固螺母牢靠在柜体上。。。



  1.1.4高压软管带弯头端讨论装在容器阀灭火剂出口螺纹上,, ,, ,,扳手拧紧。。。另一侧毗连在喷嘴最后螺纹上,, ,, ,,扳手拧紧。。。



  1.1.5压力信号器调试好后装置在高压软管响应接口上,, ,, ,,扳手拧紧。。。



  1.1.6压力表装置在容器阀压力表接口上,, ,, ,,扳手拧紧。。。



  1.1.7将电磁驱动器装置在储瓶容器阀上(应在确保调试完毕后装置)。。。若是双瓶组,, ,, ,,将电磁驱动器装置在自动储瓶容器阀上,, ,, ,,气动驱动器装置在从动储瓶容器阀上。。。



  1.1.8装置双瓶组启动管路,, ,, ,,将自动瓶容器阀与从动瓶气动驱动器毗连起来。。。若两瓶组距离有误差会导致该部件装置不上,, ,, ,,此时需微调两瓶组的位置。。。(单瓶组无此操作)



  1.1.9将压力信号器及电磁驱动器的线路从柜体后预留穿线孔穿出,, ,, ,,并与火灾自动报警灭火控制器或消防控制中心接通。。。注重使用防护套管,, ,, ,,以免损坏线路。。。



  1.1.10检查各个装置毗连部位,, ,, ,,必需包管牢靠牢靠,, ,, ,,管路毗连密封处优异,, ,, ,,线路毗连无误。。。



  1.2柜式七氟丙烷系统调试



  1.2.1电磁驱动器启动试验:取下电磁驱动器,, ,, ,,拔出电磁驱动器包管销,, ,, ,,接通测试电源(DC24V),, ,, ,,试验电磁铁联动闸刀是否行动。。。测试完毕后,, ,, ,,闸刀及电磁驱动器包管销应复位。。。



  调试电磁驱动器时,, ,, ,,应确保脱离容器阀单独举行。。。



  1.2.2贮存压力检查:逆时针旋开压力表后面螺母至压力表显示(测压通道翻开),, ,, ,,如指针在绿区为正常。。。检测完毕后,, ,, ,,切记应旋紧螺母(关闭测压通道),, ,, ,,以免压力表恒久受压损坏和泄露。。。



  1.2.3反响信号模拟:短接压力信号器的两条引线模拟喷放反响信号。。。



  1.2.4火灾自动报警灭火控制器调试:划分举行自动、手动、紧迫启动/阻止等测试。。。应切合《气体灭火系统施工及验收规范》要求。。。



  1.2.5调试及格后,, ,, ,,将电磁驱动器小心的装置在灭火剂容器阀上,, ,, ,,压力信号器装置在高压软管响应接口上,, ,, ,,与信号反响线毗连。。。



  1.2.6待消防部分验收及格、使用单位职员培训到位后,, ,, ,,才可接通电磁驱动器的启动线路,, ,, ,,才可拔掉电磁驱动器包管销,, ,, ,,装置最先正式运行。。。

















   火灾自动报警及联动控制系统



  2.1火灾自动报警系统的装置



  2.1.1管线敷设



  (1)火灾自动报警系统的布线,, ,, ,,应切合现行国家标准《电气装置工程施工及验收规范》的划定。。。



  (2)核实导线的种类,电压品级等参数必需知足设计要求。。。



  (3)在管内或线槽内的穿线,, ,, ,,应在修建抹灰及地工程竣事后举行。。。在穿线前,, ,, ,,应将管内或线槽内的积水及杂物消除清洁。。。



  (4)差别系统、差别电压品级、差别电流类别的线路,, ,, ,,不应穿在统一管内或线槽的统一槽孔内。。。



  (5)导线在管内或线槽内,, ,, ,,不应有讨论或扭结。。。导线的讨论,, ,, ,,应在接线盒内焊接或用端子毗连。。。



  (6)敷设在多尘或湿润场合管路的管口和管子毗连处,, ,, ,,均应作密封处置惩罚。。。



  (7)管路凌驾下列长度时,, ,, ,,应在便于接线处装设接线盒:



  无弯曲时,, ,, ,,管子长度每凌驾45m;;;;一个弯曲,, ,, ,,管子长度每凌驾30m;;;;有2个弯曲,, ,, ,,管子长度每凌驾20m;;;;有3个弯曲,, ,, ,,管子长度每凌驾12m。。。



  (8)管子入盒时,, ,, ,,盒外侧应套锁母,, ,, ,,内侧应装护口。。。在吊顶内敷设时,, ,, ,,盒的内外侧均套锁母。。。



  (9)在吊顶内敷设种种管路和线槽时,, ,, ,,宜接纳单独的卡具吊装或支持物牢靠。。。



  (10)线槽的直线段应每隔1.0~1.5m设置吊点或支点,, ,, ,,在下列部位也应设置吊点或支点:线槽讨论处,, ,, ,,距接线盒0.2m处,线槽走向改变或转角口处。。。



  (11)吊装线槽的吊杆直径,, ,, ,,不应小于6mm。。。



  (12)管线经由修建物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,, ,, ,,应接纳赔偿步伐,, ,, ,,导线跨越变形缝的两侧应牢靠,, ,, ,,并留有适当余量。。。



  (13)火灾自动报警系统导线敷设后,, ,, ,,应对每回路的导线用500V兆欧表丈量绝缘电阻,, ,, ,,其对地绝缘电阻值不应小于20MΩ。。。



  2.1.2火灾探测器的装置



  (1)点型火灾探测器的装置位置,, ,, ,,应切合下列划定:



  a.探测器至墙壁、梁边的水平距离,, ,, ,,不应小于0.5m。。。



  b.探测器周围0.5m内,不应有遮挡物.



  c.探测器至空调逆风口边的水平距离,不应小于1.5m,至多孔送风顶棚孔口的水平距离,不应小于0.5m。。。



  d.在宽度小于3m的内走道顶棚上设置探测器时,宜居中安排。。。感温探测器的装置间距,, ,, ,,不应凌驾15m。。。探测器距端墙的距离,, ,, ,,不应大于探测器装置间距的一半。。。



  e.探测器宜水平装置,, ,, ,,当必需倾斜装置时,, ,, ,,倾斜角不应大于45°。。。



  (2)线型火灾探测器和可燃气体探测器等有特殊装置要求有探测器,, ,, ,,应切合现行有关国家标准的划定。。。



  (3)探测器的底座应牢靠牢靠,, ,, ,,其导线毗连必需可靠压接或焊接。。。当接纳焊接时,, ,, ,,不得使用带侵蚀性的助焊剂。。。



  (4)探测器的“十”线应为红色,, ,, ,,“一”线应为蓝色,, ,, ,,其余线应凭证差别用途接纳其它颜色区分。。。但统一工程中相同用途的导线颜色应一致。。。



  (5)探测器底座的外接导线,, ,, ,,应留有不小于15cm的余量,, ,, ,,入端处应有显着标记。。。



  (6)探测器底座的穿线孔宜封堵,, ,, ,,装置完毕后的探测器底座应接纳;;;;げ椒。。。



  (7)探测器简直认灯,, ,, ,,应面向便于职员视察的主要入口偏向。。。



  (8)探测器应在即将调试时方可装置,, ,, ,,在装置前应妥善保管,, ,, ,,并应接纳防尘、防潮、防侵蚀步伐。。。



  2.1.3手动报警按钮的装置



  (1)手动火灾报警按钮,, ,, ,,应装置在墙上距地面高度1.5m处。。。



  (2)手动火灾报警按钮应装置牢靠,, ,, ,,并不得倾斜,, ,, ,,外接导线,, ,, ,,应留有不小于10cm的余量,, ,, ,,且在其端部应有显着标记。。。



  2.1.4模??椤⑸獗ň鳌⒎牌甘镜频淖爸



  (1)模??椤⑸獗ň鳌⒎牌甘镜谱爸们埃, ,, ,,应举行功效检查,, ,, ,,缺乏格者,, ,, ,,不得装置。。。模??椤⑸獗ň鳌⒎牌甘镜频耐饨拥枷撸, ,, ,,当接纳金属软管作套管时,, ,, ,,其长度不得大于2m,, ,, ,,且接纳管卡牢靠,, ,, ,,牢靠间距0.5m。。。金属软管与模??椤⑸獗ň鳌⒎牌甘镜频慕酉吆薪幽伤袈菽咐慰浚, ,, ,,并凭证配管牢靠接地。。。导线的端部,, ,, ,,应有显着标记。。。



  (2)模??椤⑸獗ň鳌⒎牌甘镜颇诓畋鸬缪蛊芳丁⒉畋鸬缌骼啾鸬亩俗樱, ,, ,,应脱离,, ,, ,,并有显着标记。。。



  (3)模??椤⑸獗ň鳌⒎牌甘镜频鹊缀泻吐袂绞较浜谐τ孟吖芩袈菽概连牢靠外,, ,, ,,并响应接纳螺栓牢靠。。。



  2.1.5火灾报警控制器的装置



  (1)火灾报警控制器(以下简称控制器)在墙上装置时,, ,, ,,其底边距地(楼)面高度不应小于1.5m,, ,, ,,落地装置时,, ,, ,,其底宜横跨地坪0.1~0.2m。。。



  (2)控制器应装置牢靠,, ,, ,,不得倾斜。。。装置在轻质墙上时,, ,, ,,应接纳加固步伐。。。



  (3)引入控制器的电缆或导线,, ,, ,,应切合下列要求:



  a.配线应整齐,, ,, ,,阻止交织,, ,, ,,并应牢靠牢靠。。。



  b.电缆芯线或所配导线的端部,, ,, ,,均应标明编号,, ,, ,,并与图纸一致,, ,, ,,字迹清晰难退色。。。



  c.端子板的每个接线端,, ,, ,,接线不得凌驾2根。。。



  d.电缆芯和导线,, ,, ,,应留有不小于20cm的余量。。。



  e.导线应绑扎成束。。。



  f.导线引入线穿线后,, ,, ,,在进线管处应封堵。。。



  (4)控制器的主电源引入线,, ,, ,,应直接与消防电源毗连,, ,, ,,严禁使用电源插头,, ,, ,,主电源应有显着标记。。。



  (5)控制器的接地,, ,, ,,应牢靠,, ,, ,,并有显着标记。。。



  2.1.6消防控制装备的装置



  (1)消防控制装备在装置前,, ,, ,,应举行功效检查,, ,, ,,缺乏格者,, ,, ,,不得装置。。。



  (2)消防控制装备的外接导线,, ,, ,,当接纳金属软管作套管时,, ,, ,,其长度不宜大于2m,, ,, ,,且应接纳管卡牢靠,, ,, ,,其牢靠点间距不应大于0.5m。。。金属软管与消防控制装备的接线盒(箱),, ,, ,,应接纳锁母牢靠,, ,, ,,并应凭证配管划定接地。。。



  (3)消防控制装备外接导线的端部,, ,, ,,应有显着标记。。。



  (4)消防控制柜内差别电压品级,, ,, ,,差别电流类别的端子,, ,, ,,应脱离,, ,, ,,并有显着标记。。。



  2.2火灾自动报警系统的调试



  2.2.1一样平常划定



  (1)火灾自动报警系统的调试,, ,, ,,应在修建内部装修和系统施工竣事后举行。。。



  (2)火灾自动报警系统调试前应具备前面所列文件和调试必需的其它文件。。。



  (3)调试认真人必需由有资格的专业手艺职员担当,, ,, ,,所有加入调试职员应职责明确,, ,, ,,并应凭证调试程序事情。。。



  (4)调试前应按设计要求磨练装备的规格、型号、数目、备器备件等,, ,, ,,应按规范和设计的划定要求检查系统的施工质量。。。检查系统线路,, ,, ,,关于错线、开路、虚焊和短路等举行处置惩罚。。。



  (5)火灾自动报警系统调试,, ,, ,,应先划分对探测器、区域报警控制器、集中报警控制器、火灾报警装置和消防控制装备等逐个举行单机通电检查,, ,, ,,切合要求后方可举行系统调试。。。



  (6)火灾自动报警系统通电后,, ,, ,,应按国家标准《火灾报警控制器通用手艺条件》的有关要求对报警控制器举行下列功效检查:



  火灾报警自检功效;;;;消音、复位功效;;;;故障报警功效;;;;火灾优先功效;;;;报警影象功效;电源自动转换和备用电源的自动充电功效;;;;备用电源的欠压和过压报警功效。。。



  (7)检查火灾自动报警系统的主电源和备用电源,, ,, ,,在备用电源一连充放电3次后,, ,, ,,主电源和备用电源应能自动转换。。。



  (8)应接纳专用的检查仪器对探测器逐个举行试验,, ,, ,,其功效应准确无误。。。



  (9)应划分用主电源和备用电源供电,, ,, ,,检查火灾报警系统各项控制和联动功效。。。



  (10)火灾自动报警系统应在一连运行120h无故障后,, ,, ,,按规范附录填写调试报告。。。



  2.2.2线路测试



  (1)一样平常性检查



  首先从外部检查。。。这项事情是用眼视察种种配线情形,, ,, ,,比照图纸检查配线关系,, ,, ,,判断接线是否准确。。。



  (2)线路磨练



  线路校验前,, ,, ,,应将被校验回路中的探测器、编码底座、警报器、手动报警按钮和报警控制器等的接线端子翻开。。。



  查;;;;芈罚, ,, ,,可用万用表或蜂鸣器等。。。



  检查完火灾报警系统的线路后,, ,, ,,再核对自动灭火联动控制盘的二次线路。。。



  在检查系统线路中发明的错线、开路、虚焊和短路等应举行故障放弃。。。



  (3)绝缘电阻测试



  火灾报警传输线路和联动控制线路举行上述检查后,, ,, ,,应对其红外线电阻举行测试。。。



  2.2.3通电调试



  2.2.4调试纪录



  (1)系统开通调试中发明的故障应实时扫除,, ,, ,,并作好纪录。。。



  (2)系统开通后,, ,, ,,应正常??诵校, ,, ,,并作响应的纪录。。。



  (3)做好各项资料的填写事情,, ,, ,,字迹规则、清晰、无空格。。。



  (4)由甲方、施工方举行用户验收,, ,, ,,填好用户验收纪录。。。



  (5)对用户举行操作和使用的现场培训。。。



有管网七氟丙烷系统施工计划

网有管网七氟丙烷系统施工计划七氟丙烷系统施工计划管网系统施工计划有管网七氟丙烷系统施工计划

有管网七氟丙烷系统施工计划














 管网系统施工



  1.1施工准备



  1.1.1接到使命后,, ,, ,,认真熟悉施工图纸,, ,, ,,比照装修图并连系施工现场检查管路及喷嘴位置是否相吻合,, ,, ,,如保存问题,, ,, ,,应实时与设计协商解决并办理洽谈手续。。。凭证工程特点确定施工要领,, ,, ,,配备所需各项资源。。。



  1.1.2装备质料



  ①主要装备:灭火剂贮存容器及系统组件包括单向阀、容器阀、选择阀、阀驱动装置和喷嘴等。。。这些系统组件均应给国家质量监视检测中心检测及格。。。系统中接纳的不可复验的产品,, ,, ,,如清静膜片等,, ,, ,,应具有生产厂出具的同批产品磨练报告。。。



  ②一样平常常用质料:管材及毗连件,, ,, ,,型钢,, ,, ,,焊条,, ,, ,,氮气,, ,, ,,氧气,, ,, ,,乙炔,, ,, ,,聚四氟乙烯胶带,, ,, ,,膨胀螺栓,, ,, ,,螺栓,, ,, ,,螺母,, ,, ,,密封垫;;;;机油,, ,, ,,防腐漆,, ,, ,,稀料,, ,, ,,小线,, ,, ,,铅丝,, ,, ,,电池等。。。



  1.1.3主要机具



  锯管机,, ,, ,,套管机,, ,, ,,台钻,, ,, ,,手电钻,, ,, ,,射钉枪,, ,, ,,电焊机,, ,, ,,空气压缩机,, ,, ,,专用弯管机,, ,, ,,步话机,, ,, ,,管钳,, ,, ,,压力案子,, ,, ,,手锯,, ,, ,,手锤,, ,, ,,调管专用支架,, ,, ,,钢锯,, ,, ,,锉刀,, ,, ,,板牙,, ,, ,,扳手,, ,, ,,活扳手,, ,, ,,改锥,, ,, ,,榔头,, ,, ,,錾子,, ,, ,,钢卷尺,, ,, ,,平尺,, ,, ,,角尺,, ,, ,,油标卡尺,, ,, ,,水平尺,, ,, ,,线坠,, ,, ,,白绸或白纸,, ,, ,,石笔,, ,, ,,粉笔,, ,, ,,铅笔等。。。



  1.1.4作业条件



  ①预留预埋应配合结构施工举行。。。



  ②管网装置所需基准线应测定并标明。。。吊顶内管道应在封吊顶前完成。。。



  ③装备装置应在装备间完成粗装修后举行。。。



  1.2操作工艺



  1.2.1工艺流程:



  1.2.2装置准备:



  ①熟悉图纸并比照现场复核管路走向,, ,, ,,发明问题实时与设计研究解决。。。检查预留预埋是否准确;;;;暂时剔凿应与设计,, ,, ,,土建协调好。。。



  ②进场装备质料磨练:装备质料规格:型号应知足设计要求,, ,, ,,外观整齐,, ,, ,,无缺损、变形及锈蚀,, ,, ,,镀锌或涂漆匀称无脱落,, ,, ,,接口螺纹和法兰密封面完好无损伤;;;;充压药剂钢瓶压力表指针应在指定规模内。。。选择阀、单向阀、高压软管、集流管逐个水压试验和气压严密性试验效果,, ,, ,,应知足施工规范划定。。。

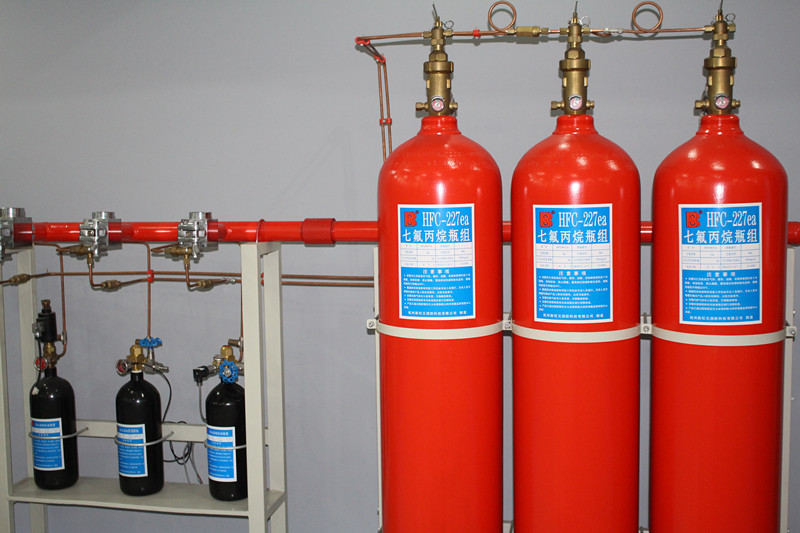

  1.2.3管网装置



  气体灭火系统管材应凭证设计要求或贮存压力选用,, ,, ,,一样平常接纳冷拔冷轧细密无缝钢管并内外镀锌。。。当公称直径小于或即是80mm时,, ,, ,,宜接纳螺纹毗连;;;;当公称直径大于80mm的管道,, ,, ,,宜接纳法兰毗连。。。丝扣及法兰毗连件应知足试验压力要求并内外镀锌。。。对镀锌层有侵蚀的情形可接纳不锈钢或钢管等。。。



  管道装置前应举行调直并整理内部杂物。。。接纳法兰毗连时,, ,, ,,被焊接损坏的镀锌层要做好防腐处置惩罚。。。丝扣毗连时,, ,, ,,丝扣填料应接纳聚乙烯四氟胶带。。。切割的管口应用锉刀打净毛刺。。。



  气体灭火管道必需牢靠牢靠。。。公称直径大于或即是50mm的主干管道,, ,, ,,笔直和水平偏向至少应各装置一个防晃支架。。。当穿过修建物楼层时,, ,, ,,每层应设一个防晃支架。。。当水平管道改变偏向时,, ,, ,,应增设防晃支架。。。管道支吊架装置最大间距应切合下列划定:



公称直径(mm):

15

20

25

32

40

50

65

80

100

150

最大间距(m):

1.5

1.8

2.1

2.4

2.7

3.4

3.5

3.7

4.3

5.2



  干管装置时,, ,, ,,出瓶室的一段管应先装置好,, ,, ,,找准尺寸后牢靠牢靠,, ,, ,,管与管之间的距离应严酷凭证施工图纸确定,, ,, ,,确保装备装置尺寸,, ,, ,,然后再顺序装置其它管道。。。所有管道的装置尺寸应与设计图纸一致,, ,, ,,严禁恣意改变管道偏向和长度。。。



  吊顶型喷头支管装置前,, ,, ,,应凭证图纸在现场确定出喷头位置,, ,, ,,有条件的可以配合吊顶装修举行,, ,, ,,但封吊顶板前应完成系统压力、严密性试验。。。喷头支管应加牢靠支架,, ,, ,,支架与喷嘴间的管道长度不应大于500mm。。。



  管网装置完应举行强度试验,, ,, ,,如接纳水压试验,, ,, ,,试验压力为事情压力的1.5倍。。。如接纳气压试验,, ,, ,,试验压力为事情压力的1.2倍。。。在试验压力下稳压5min,, ,, ,,无显着渗漏,, ,, ,,目测管道无变形为及格。。。



  强度试验后,, ,, ,,管网应举行吹扫。。。吹扫时管道最后应包管20m/s的流速,, ,, ,,接纳白布举行检查,, ,, ,,直至无铁锈、灰尘、水渍及其它赃物泛起为及格。。。



  管网试压、吹扫后应举行气压严密性试验,, ,, ,,试验压力接纳事情压力,, ,, ,,稳压3分钟,, ,, ,,压降不大于10%为及格。。。



  在管网容积不大,, ,, ,,事情压力不高时,, ,, ,,强度试验、吹扫及严密性试验宜接纳氮气举行。。。



  1.2.4装备装置



  ①药剂钢瓶装置:钢瓶运输时应接纳;;;;げ椒ィ, ,, ,,避免碰撞、擦伤。。。装置时压力表视察面及产品标牌应朝外。。。钢瓶应排列整齐,, ,, ,,间距切合设计要求。。。钢瓶重量用楼板肩负,, ,, ,,其牢靠一样平常是先在墙面上牢靠一根槽钢,, ,, ,,再用抱卡将钢瓶与槽钢卡在一起。。。抱卡的高度应在钢瓶2/3左右并只管避开标牌。。。当槽钢在墙面上不可牢靠时,, ,, ,,也可做成框架在地面上生根。。。



  ②集流管装置:药剂钢瓶一样平常通过弯管讨论,, ,, ,,高压软管和单向阀与集流管相接。。。集流管宜接纳焊接要领制做,, ,, ,,焊接前每个开品均应接纳机械加工要领制造,, ,, ,,焊接后镀锌处置惩罚。。。当贮存压力不大于4.0MPa,, ,, ,,管径不大于80mm时,, ,, ,,也可接纳丝扣毗连要领。。。集流管应至少设两个牢靠支架牢靠牢靠。。。最后应设清静泄压阀。。。



  ③选择阀装置:选择阀装置在集流管的排气口,, ,, ,,当装置高度凌驾1.7m时应接纳便于操作的步伐。。。选择阀接纳螺纹毗连时应增添一个法兰活接口。。。选择阀装置应高度一致。。。



  ④阀驱动装置的装置:



  阀驱动装置的作用是在;;;;で虮⒒鹪质逼艨┘粮制咳萜鞣Ш突鹪智虻难≡穹。。。驱动方法有电磁驱动,, ,, ,,气动驱动和机械手动驱动等。。。??刂品椒ǚ肿远⑹侄陀敝贫。。。



  电磁驱动装置的电气毗连线应沿牢靠灭火剂贮存容器的支、框架或墙面牢靠。。。



  拉索式手动驱动装置包括:;;;;は洹⒗吆小⒗呤直⒏炙可和手动阀。。。钢丝绳应设套管并内外防腐。。。拉索转弯处接纳专用导向滑轮。。。套管及;;;;ず杏慰坷慰。。。



  装置以物体重力为驱动力的机械驱动装置时,, ,, ,,应包管重物在着落行程中无阻挡,, ,, ,,其行程应凌驾阀开启所需行程25mm。。。



  气动驱动装置由氮气瓶、铜管和压力启动阀等组成。。。氮气瓶装置与药剂钢瓶装置基内情同,, ,, ,,铜管接纳扩口器扩口用索母等讨论零件毗连。。。铜管装置应横平竖直、牢靠支架间距及平行管道牢靠夹间距均不宜凌驾0.6m,, ,, ,,装置后应举行气压严密性试验,, ,, ,,试验压力不应低于氮气瓶内的贮存压力,, ,, ,,稳压5分钟,, ,, ,,不掉压为及格。。。



  ⑤压力开关装置:压力开关的作用是在系统事情时受压行动从而反响事情状态信号,, ,, ,,一样平常在集流管的最后锥丝装置,, ,, ,,或在管讨论毗连件上锥丝装置。。。



  ⑥喷嘴装置:喷嘴开孔规格与开孔朝向必需知足设计要求,, ,, ,,装置时应接纳专用扳手。。。



  1.2.5系统调试及功效验收



  气体灭火系统装置完应按防护区总数(缺乏10个按10个计)的10%举行模拟喷气试验。。。喷气的区域应做好防护步伐。。。试验效果应知足设计要求。。。



  1.3质量标准



  1.3.1包管项目



  系统管道压力试验效果必需切合设计要求。。。交工前必需举行吹扫。。。



  1.3.2基本项目



  系统管段长度及走向、喷头位置及喷口朝向必需切合设计要求。。。



  1.3.3允许误差项目



  喷头支管牢靠支架距离喷头间的管段长度不大于500mm。。。



  1.4制品;;;;



  装置好的气瓶室应有专职职员治理,, ,, ,,以防操作失误导致误喷。。。



  1.5应注重的质量问题



  1.5.1管道镀锌层被管锥咬坏,, ,, ,,缘故原由是管钳破旧,, ,, ,,卡不紧造成。。。



  1.5.2钢瓶运输时损坏涂漆层。。。缘故原由是没有接纳;;;;げ椒。。。











2









火灾自动报警及联动控制系统



  2.1火灾自动报警系统的装置



  2.1.1管线敷设



  (1)火灾自动报警系统的布线,, ,, ,,应切合现行国家标准《电气装置工程施工及验收规范》的划定。。。



  (2)核实导线的种类,电压品级等参数必需知足设计要求。。。



  (3)在管内或线槽内的穿线,, ,, ,,应在修建抹灰及地工程竣事后举行。。。在穿线前,, ,, ,,应将管内或线槽内的积水及杂物消除清洁。。。



  (4)差别系统、差别电压品级、差别电流类别的线路,, ,, ,,不应穿在统一管内或线槽的统一槽孔内。。。



  (5)导线在管内或线槽内,, ,, ,,不应有讨论或扭结。。。导线的讨论,, ,, ,,应在接线盒内焊接或用端子毗连。。。



  (6)敷设在多尘或湿润场合管路的管口和管子毗连处,, ,, ,,均应作密封处置惩罚。。。



  (7)管路凌驾下列长度时,, ,, ,,应在便于接线处装设接线盒:



  无弯曲时,, ,, ,,管子长度每凌驾45m;一个弯曲,, ,, ,,管子长度每凌驾30m;;;;有2个弯曲,, ,, ,,管子长度每凌驾20m;;;;有3个弯曲,, ,, ,,管子长度每凌驾12m。。。



  (8)管子入盒时,, ,, ,,盒外侧应套锁母,, ,, ,,内侧应装护口。。。在吊顶内敷设时,, ,, ,,盒的内外侧均套锁母。。。



  (9)在吊顶内敷设种种管路和线槽时,, ,, ,,宜接纳单独的卡具吊装或支持物牢靠。。。



  (10)线槽的直线段应每隔1.0~1.5m设置吊点或支点,, ,, ,,在下列部位也应设置吊点或支点:线槽讨论处,, ,, ,,距接线盒0.2m处,线槽走向改变或转角口处。。。



  (11)吊装线槽的吊杆直径,, ,, ,,不应小于6mm。。。



  (12)管线经由修建物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,, ,, ,,应接纳赔偿步伐,, ,, ,,导线跨越变形缝的两侧应牢靠,, ,, ,,并留有适当余量。。。



  (13)火灾自动报警系统导线敷设后,, ,, ,,应对每回路的导线用500V兆欧表丈量绝缘电阻,, ,, ,,其对地绝缘电阻值不应小于20MΩ。。。



  2.1.2火灾探测器的装置



  (1)点型火灾探测器的装置位置,, ,, ,,应切合下列划定:



  a.探测器至墙壁、梁边的水平距离,, ,, ,,不应小于0.5m。。。



  b.探测器周围0.5m内,不应有遮挡物.



  c.探测器至空调逆风口边的水平距离,不应小于1.5m,至多孔送风顶棚孔口的水平距离,不应小于0.5m。。。



  d.在宽度小于3m的内走道顶棚上设置探测器时,宜居中安排。。。感温探测器的装置间距,, ,, ,,不应凌驾15m。。。探测器距端墙的距离,, ,, ,,不应大于探测器装置间距的一半。。。



  e.探测器宜水平装置,, ,, ,,当必需倾斜装置时,, ,, ,,倾斜角不应大于45°。。。



  (2)线型火灾探测器和可燃气体探测器等有特殊装置要求有探测器,, ,, ,,应切合现行有关国家标准的划定。。。



  (3)探测器的底座应牢靠牢靠,, ,, ,,其导线毗连必需可靠压接或焊接。。。当接纳焊接时,, ,, ,,不得使用带侵蚀性的助焊剂。。。



  (4)探测器的“十”线应为红色,, ,, ,,“一”线应为蓝色,, ,, ,,其余线应凭证差别用途接纳其它颜色区分。。。但统一工程中相同用途的导线颜色应一致。。。



  (5)探测器底座的外接导线,, ,, ,,应留有不小于15cm的余量,, ,, ,,入端处应有显着标记。。。



  (6)探测器底座的穿线孔宜封堵,, ,, ,,装置完毕后的探测器底座应接纳;;;;げ椒。。。



  (7)探测器简直认灯,, ,, ,,应面向便于职员视察的主要入口偏向。。。



  (8)探测器应在即将调试时方可装置,, ,, ,,在装置前应妥善保管,, ,, ,,并应接纳防尘、防潮、防侵蚀步伐。。。



  2.1.3手动报警按钮的装置



  (1)手动火灾报警按钮,, ,, ,,应装置在墙上距地面高度1.5m处。。。



  (2)手动火灾报警按钮应装置牢靠,, ,, ,,并不得倾斜,, ,, ,,外接导线,, ,, ,,应留有不小于10cm的余量,, ,, ,,且在其端部应有显着标记。。。



  2.1.4模??橄洹⒙ゲ憬酉呦洹⑾酪粝渥爸



  (1)模??橄洹⒙ゲ憬酉呦洹⑾酪粝湓谧爸们埃, ,, ,,应举行功效检查,, ,, ,,缺乏格者,, ,, ,,不得装置。。;;;;鹪种馗聪允九獭⒛???橄洹⒙ゲ憬酉呦洹⑾酪粝涞耐饨拥枷撸, ,, ,,当接纳金属软管作套管时,, ,, ,,其长度不得大于2m,, ,, ,,且接纳管卡牢靠,, ,, ,,牢靠间距0.5m。。。金属软管与火灾重复显示盘、模??橄洹⒙ゲ憬酉呦洹⑾酪粝涞慕酉吆薪幽伤袈菽咐慰浚, ,, ,,并凭证配管牢靠接地。。。导线的端部,, ,, ,,应有显着标记。。。



  (2)模??橄洹⒙ゲ憬酉呦淠诓畋鸬缪蛊芳丁⒉畋鸬缌骼啾鸬亩俗樱, ,, ,,应脱离,, ,, ,,并有显着标记。。。



  (3)模??橄洹⒙ゲ憬酉呦涞鹊缀泻吐袂绞较浜谐τ孟吖芩袈菽概连牢靠外,, ,, ,,并响应接纳螺栓牢靠。。。



  (4)消防音箱在墙壁装置高度为1.8米,, ,, ,,或接纳吸顶嵌入式装置(天花式)。。。



  2.1.5火灾报警控制器的装置



  (1)火灾报警控制器(以下简称控制器)在墙上装置时,, ,, ,,其底边距地(楼)面高度不应小于1.5m,, ,, ,,落地装置时,, ,, ,,其底宜横跨地坪0.1~0.2m。。。



  (2)控制器应装置牢靠,, ,, ,,不得倾斜。。。装置在轻质墙上时,, ,, ,,应接纳加固步伐。。。



  (3)引入控制器的电缆或导线,, ,, ,,应切合下列要求:



  a.配线应整齐,, ,, ,,阻止交织,, ,, ,,并应牢靠牢靠。。。



  b.电缆芯线或所配导线的端部,, ,, ,,均应标明编号,, ,, ,,并与图纸一致,, ,, ,,字迹清晰难退色。。。



  c.端子板的每个接线端,, ,, ,,接线不得凌驾2根。。。



  d.电缆芯和导线,, ,, ,,应留有不小于20cm的余量。。。



  e.导线应绑扎成束。。。



  f.导线引入线穿线后,, ,, ,,在进线管处应封堵。。。



  (4)控制器的主电源引入线,, ,, ,,应直接与消防电源毗连,, ,, ,,严禁使用电源插头,, ,, ,,主电源应有显着标记。。。



  (5)控制器的接地,, ,, ,,应牢靠,, ,, ,,并有显着标记。。。



  2.1.6消防控制装备的装置



  (1)消防控制装备在装置前,, ,, ,,应举行功效检查,, ,, ,,缺乏格者,, ,, ,,不得装置。。。



  (2)消防控制装备的外接导线,, ,, ,,当接纳金属软管作套管时,, ,, ,,其长度不宜大于2m,, ,, ,,且应接纳管卡牢靠,, ,, ,,其牢靠点间距不应大于0.5m。。。金属软管与消防控制装备的接线盒(箱),, ,, ,,应接纳锁母牢靠,, ,, ,,并应凭证配管划定接地。。。



  (3)消防控制装备外接导线的端部,, ,, ,,应有显着标记。。。



  (4)消防控制柜内差别电压品级,, ,, ,,差别电流类别的端子,, ,, ,,应脱离,, ,, ,,并有显着标记。。。



  2.2火灾自动报警系统的调试



  2.2.1一样平常划定



  (1)火灾自动报警系统的调试,, ,, ,,应在修建内部装修和系统施工竣事后举行。。。



  (2)火灾自动报警系统调试前应具备前面所列文件和调试必需的其它文件。。。



  (3)调试认真人必需由有资格的专业手艺职员担当,, ,, ,,所有加入调试职员应职责明确,, ,, ,,并应凭证调试程序事情。。。



  (4)调试前应按设计要求磨练装备的规格、型号、数目、备器备件等,, ,, ,,应按规范和设计的划定要求检查系统的施工质量。。。检查系统线路,, ,, ,,关于错线、开路、虚焊和短路等举行处置惩罚。。。



  (5)火灾自动报警系统调试,, ,, ,,应先划分对探测器、区域报警控制器、集中报警控制器、火灾报警装置和消防控制装备等逐个举行单机通电检查,, ,, ,,切合要求后方可举行系统调试。。。



  (6)火灾自动报警系统通电后,, ,, ,,应按国家标准《火灾报警控制器通用手艺条件》的有关要求对报警控制器举行下列功效检查:



  火灾报警自检功效;;;;消音、复位功效;;;;故障报警功效;;;;火灾优先功效;;;;报警影象功效;电源自动转换和备用电源的自动充电功效;;;;备用电源的欠压和过压报警功效。。。



  (7)检查火灾自动报警系统的主电源和备用电源,, ,, ,,在备用电源一连充放电3次后,, ,, ,,主电源和备用电源应能自动转换。。。



  (8)应接纳专用的检查仪器对探测器逐个举行试验,, ,, ,,其功效应准确无误。。。



  (9)应划分用主电源和备用电源供电,, ,, ,,检查火灾报警系统各项控制和联动功效。。。



  (10)火灾自动报警系统应在一连运行120h无故障后,, ,, ,,按规范附录填写调试报告。。。



  2.2.2线路测试



  (1)一样平常性检查



  首先从外部检查。。。这项事情是用眼视察种种配线情形,, ,, ,,比照图纸检查配线关系,, ,, ,,判断接线是否准确。。。



  (2)线路磨练



  线路校验前,, ,, ,,应将被校验回路中的探测器、编码底座、警报器、手动报警按钮和报警控制器等的接线端子翻开。。。



  查;;;;芈罚, ,, ,,可用万用表或蜂鸣器等。。。



  检查完火灾报警系统的线路后,, ,, ,,再核对自动灭火联动控制盘的二次线路。。。



  在检查系统线路中发明的错线、开路、虚焊和短路等应举行故障放弃。。。



  (3)绝缘电阻测试



  火灾报警传输线路和联动控制线路举行上述检查后,, ,, ,,应对其红外线电阻举行测试。。。



  2.2.3通电调试



  2.2.4调试纪录



  (1)系统开通调试中发明的故障应实时扫除,, ,, ,,并作好纪录。。。



  (2)系统开通后,, ,, ,,应正常??诵校, ,, ,,并作响应的纪录。。。



  (3)做好各项资料的填写事情,, ,, ,,字迹规则、清晰、无空格。。。



  (4)由甲方、施工方举行用户验收,, ,, ,,填好用户验收纪录。。。



  (5)对用户举行操作和使用的现场培训。。。



  (6)调试竣事后交付甲方使用。。。



  (7)作好回访事情,, ,, ,,每查访二次,, ,, ,,填好回访的质量信息返回表








浙公网安备 浙公网安备 33011002012194号  版权所有?2015 壹定发 All Rights Reserved 浙ICP备05071475号
运营&维护:亚航科技
【网站地图】【sitemap】
